Réduction des émissions fugitives de Composés Organiques Volatils (COV)
Exemple du site Naphtachimie de Lavéra
Sur le territoire de l'étang de Berre, une réglementation spécifique existe concernant les composés organiques volatils.
Un des points de cette réglementation consiste à réduire les émissions des composés organiques volatils en traitant en priorité les substances à risques sanitaires de l’étude SCENARII (DCE, 1-3 butadiène et benzène), et particulièrement sur les émissions fugitives.
Cette réglementation unique en France exige à la fois de tester plus souvent et d’intervenir plus rapidement sur les équipements susceptibles d’occasionner des fuites (joints, brides etc.). Elle abaisse drastiquement le seuil des interventions sur ces équipements et augmente la fréquence de contrôle de tous ces équipements d’un facteur 3.
Au-delà de cette règlementation, Naphtachimie s’engage dans un travail approfondi d’identification des causes de ces fuites, et une montée en compétence des opérateurs comme des sous-traitants pour éliminer ces fuites et atteindre un niveau d’expertise du personnel (procédures de jointage par exemple).

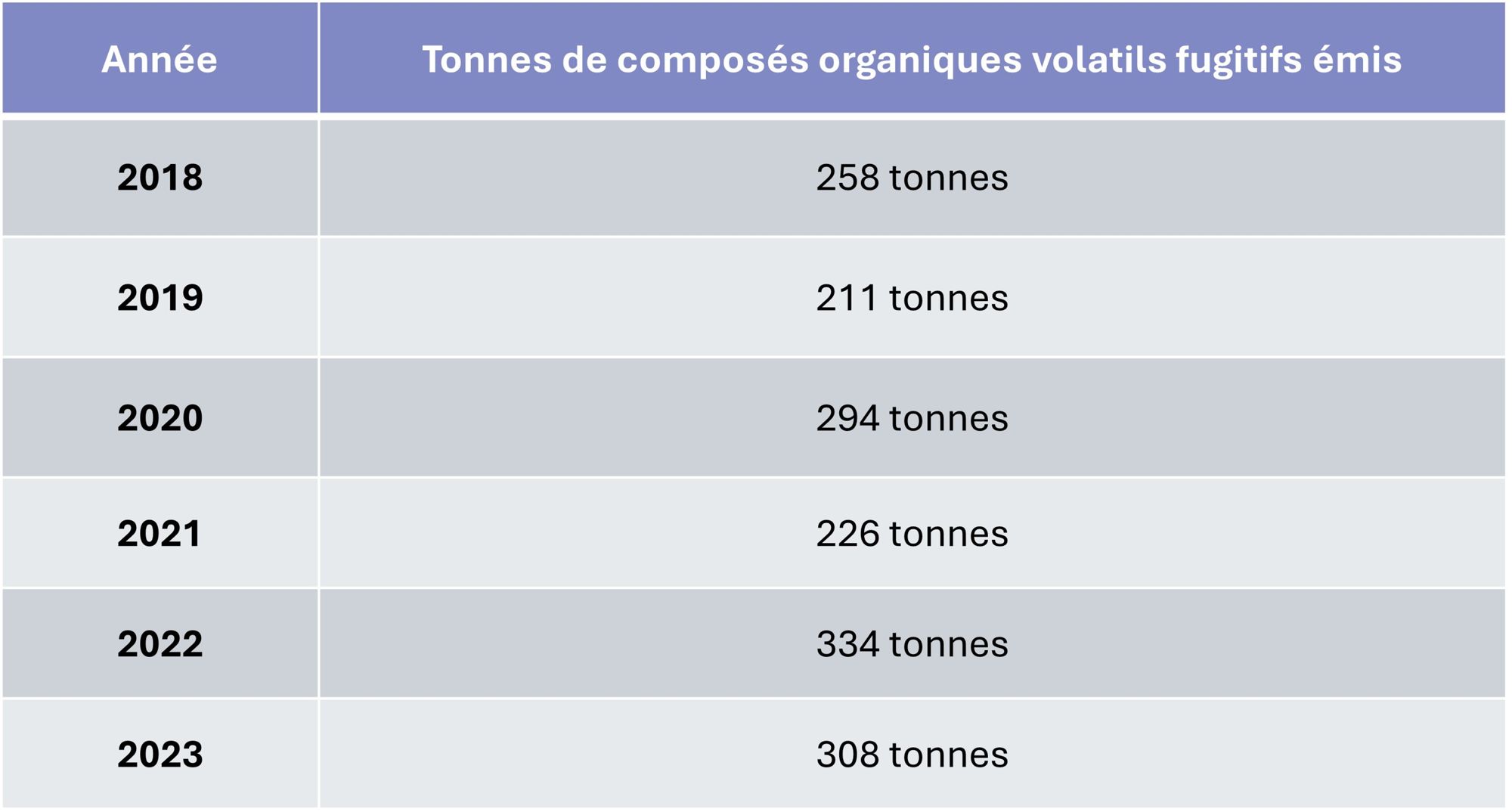

Quantité (en tonnes) de composés organiques volatils fugitifs émis sur le site de Naphtachimie depuis 2018
Résultats :
En 2022, le nombre de points de contrôle des composés organiques volatils fugitifs a été augmenté de manière significative en vue d’améliorer la précision des émissions. Cela a conduit, pour la première année de contrôle, à une augmentation des émissions.
Néanmoins, en 2023, les actions correctives menées suite aux fuites détectées ont permis de réduire les émissions de composés organiques volatils. Ces actions consistent à effectuer des resserrages au niveau des brides et presse-étoupes, ou à mettre en place des boites pour étancher les fuites, en attendant le remplacement de l’équipement défectueux lors du prochain grand arrêt.

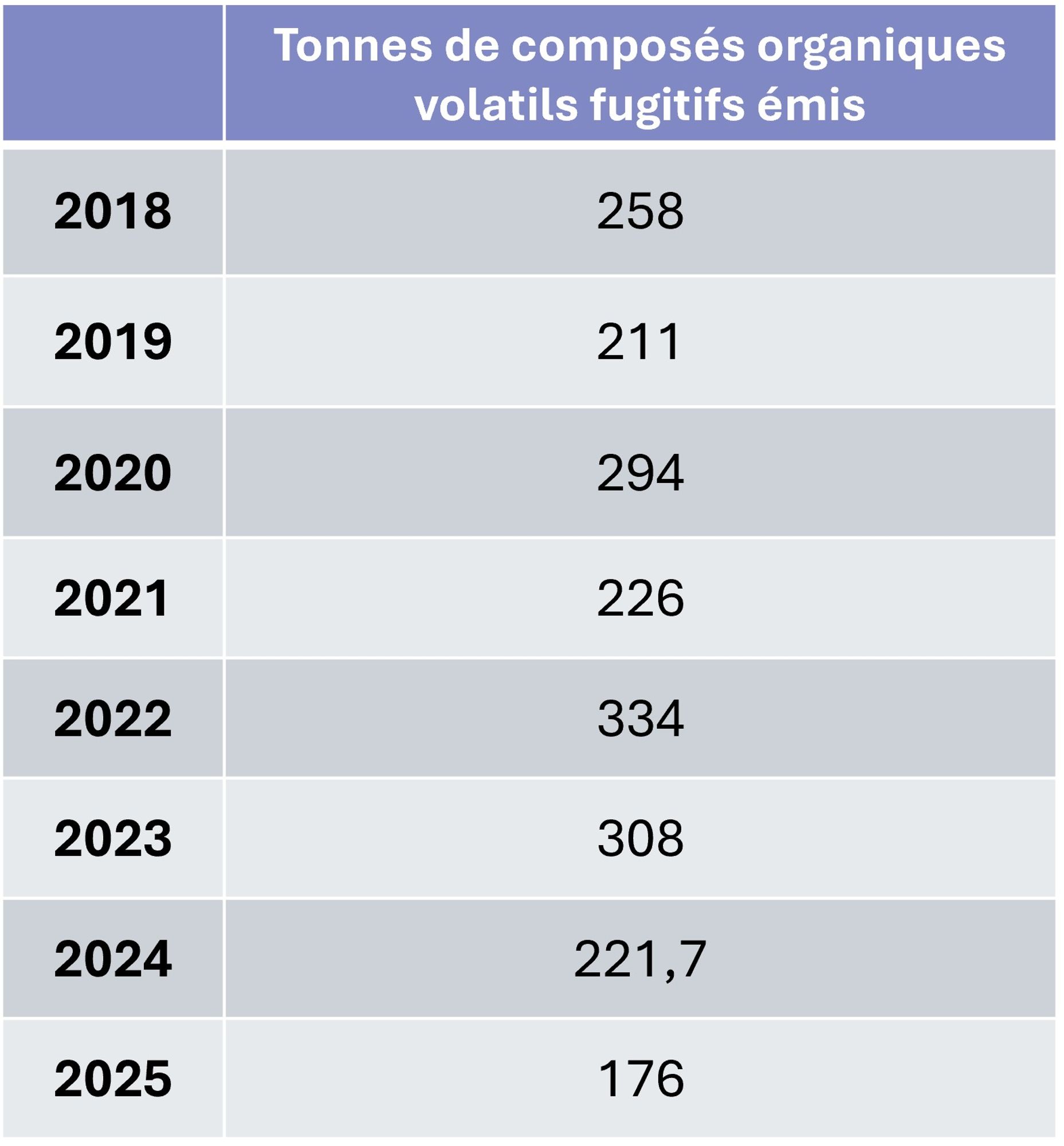

Les résultats 2024 sont en cours de compilation et seront transmis d’ici fin février 2025.
Avancement des travaux sur le jointage :
La procédure "jointage" a été validée courant 2024. En fonction de la criticité du jointage (qui dépend du produit véhiculé et du diamètre des brides), la procédure indique les règles de serrage à appliquer concernant :
- La vérification de l’état des brides ;
- Le type d’assemblage à mettre en œuvre (rondelles sur les échangeurs, amélioration de la technologie des joints) ;
- La nécessité (ou pas) du calcul du couple de serrage (force à appliquer au serrage afin de garantir un assemblage sûr et durable) ;
- L’utilisation de clé dynamométrique (outil permettant de serrer les assemblages au couple de serrage défini) sur site.
Plus la criticité est haute, plus le nombre de contrôles est élevé avec le cas échéant intervention d’une société spécialisée.
Une grille d’audit a été définie afin de permettre une vérification de l’application de ces règles. Elle est mise en œuvre régulièrement dans le cadre des travaux.
Des formations spécifiques des superviseurs de travaux sur la qualité du jointage ont été réalisées.
Dans le cadre de la préparation du grand arrêt 2025, une entreprise spécialisée est en cours de calcul de l’ensemble des couples de serrage de l’ensemble des brides des échangeurs de chaleur. Lors du grand arrêt 2025, sur les échangeurs de chaleur, cette entreprise vérifiera l’état des brides, s’assurera que le type d’assemblage monté est conforme aux attendus, et s’assurera de de la mise en œuvre des couples de serrage calculés lors de la préparation. En 2026, la procédure sera étendue à l’ensemble des brides.
Avancement des travaux sur l'étanchéité :
Les préconisations définies par le Groupe de Travail Méthodes sur les presses-étoupes (système permettant l’étanchéité d’une vanne) sont les suivantes :
- Un nouveau type de presse-étoupe dit « presse-étoupe précontraint » va être installé sur les 10 vannes les plus émissives en termes de composés organiques volatils fugitifs sur le vapocraqueur lors du grand arrêt 2025 (infaisabilité technique de réaliser cette modification quand l'unité est en marche)
- Les presse-étoupes de toutes les vannes neuves installées lors du prochain grand arrêt 2025 seront resserrés avant installation sur site. Cela permet une double vérification : lors de la fabrication des vannes, et avant le montage sur site.
(Mise à jour le 31/01/2025, 27/12/2023, 13/02/2023, 15/02/2022)
